부동산개발에 필요한 현금흐름표에 대해서 알아보도록 하겠습니다. 현금흐름표는 프로젝트가 진행됨에 따라 각 일정별로 현금이 실제로 들어오고 나가는 것을 정리한 표입니다. 수지분석표의 사업 수익(매출), 지출(비용)과는 다르니 참고하시기 바랍니다. 현금이 들어오는 것이 모두 수익이 아니고 현금이 나가는 것이 모두 지출이 아닙니다. 이 개념을 꼭 기억하셔야 합니다. 현금흐름표에는 크게 사업기간, 공정률, 현금의 유입과 유출 및 분양률정도로 나눌 수 있고 이는 부동산 투자의 수익성과 지속 가능성을 평가하는 데 중요한 역할을 합니다.

사업기간
사업착수일부터 사업 정산일까지 기간 동안 현금 흐름을 작성합니다.
사업착수일, 토지 계약일, 인허가 일정, PF기표, 착공일, 계약일, 중도금일정, 정산일 등을 기입합니다.

공정률
착공일 ~ 준공일까지 공정률을 기입합니다.
착공 전에는 표준공정률 또는 예정공정률을 반영, 착공 후 실공정률 반영
공정률은 S커브형태로 진행됩니다.
토목공사: 느림.
골조공사: 빠름.
마감공사: 느림.

공사기간 추청
지하층: 1개 층 1~2개월
지상층: 1개 층 2주
마감공사: 10~12개월
잔손보기: 1~2개

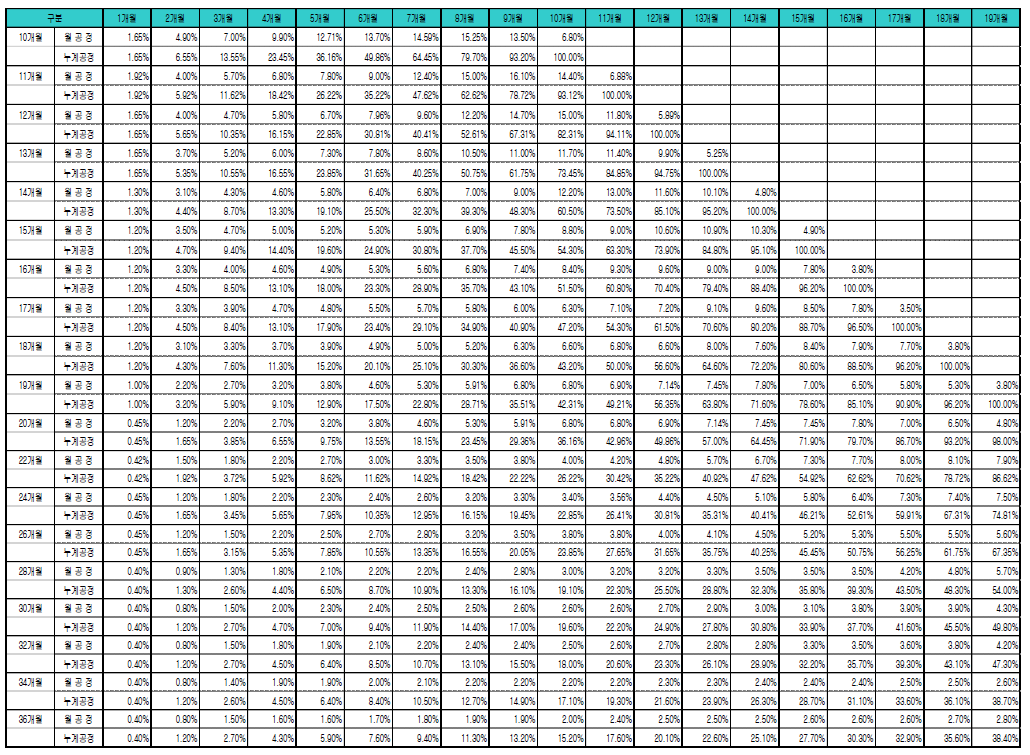

보할 공정표 (건설공사 시 사용되는 공정 정도를 파악하여 수치화한 표)

현금의 유입과 유출 및 분양률

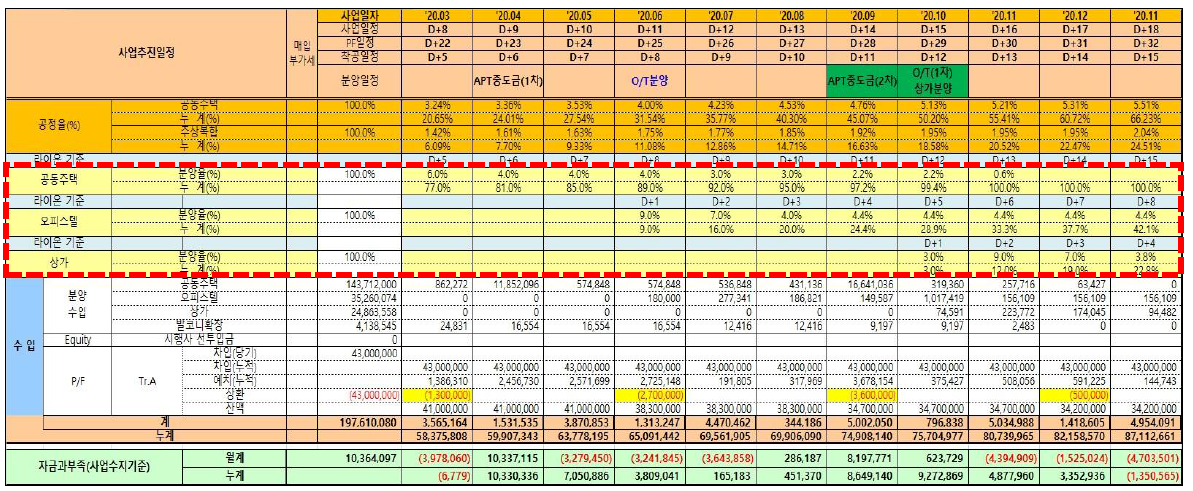

분양률
시장조사를 토대로 분양개시일부터 예상 분양완료 시점까지 분양률을 기입하되 상품별 분양시기 감안 분양률을 반영한다.
총 분양 수익 X 분양률을 연동시켜 총수익에 반영

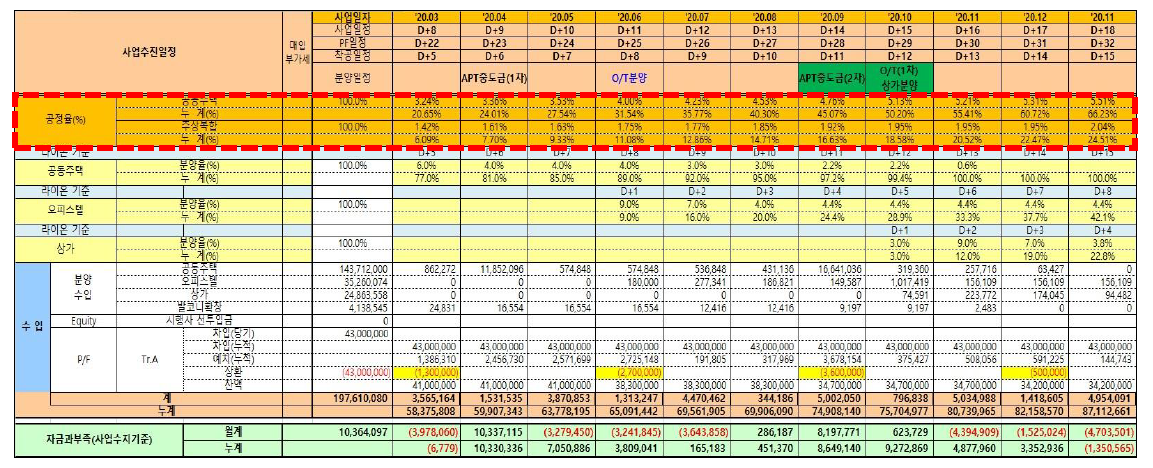

현금 유입
계약일, 중도금 납입일(통상 6회 차), 잔금 납입일
분양대금 납입 비율: 계약금 10%, 중도금 60%, 잔금 30% (공동주택 기준)
중도금 4회 차 납입일은 공정률 50% 이후 지정중도금 납입일자에 따라 현금 흐름표상의 현금 유입 및 유출의 편차가 매우 큼 에쿼티 투입일 및 금융조달액 (PL, BL, PF) 기표일에 금액 반영

현금 유출
| 공사비 | 도급공사 | 기성율에 따라 지급 (통상2개월 후취 지급) | |
| 철거비 | 철거기간에 따라 계약금, 중도금, 잔금 | ||
| 인허가조건이행 | 준공전 분할지급 | ||
| 인입공사비 | 공정률 70%이후 준공일 까지 분할지급 | ||
| 미술장식비 | 계약금, 인허가 완료시, 설치 완료시 지급 | ||
| 토지비 | 매입가 | 토지대 | 토지 계약금, 중도금, 잔금으로 분할지급 (토지 잔금은 B/L 또는 PF 기표일 지급) |
| 국유지 | 매입절차 완료시 지급 | ||
| 이전 비용 |
취득세 | 토지 잔금 지급시기에 동시지급 | |
| 이전수수료 | 토지 잔금 지급시기에 동시지급 | ||
| 채권매입할인 | 토지 잔금 지급시기에 동시지급 | ||
| 토지 보유세 |
재산세 | 재산세 지급시기(매년9월) 지급 | |
| 종합부동산세 | 종합부동산세 지급시기 (매년12월) 지급 | ||
| 인허가용역비 | 인허가용역비 | 계약시, 공사비 지급시 분할지급 | |
| 각종부담금 | 학교용지부담금 | 고지일로부터 30일 이내 지급(2달 이상 분양시 매 분기종료 후 7일이내 | |
| 광역교통시설부담금 | 부과일 1년내 분할 납부 가능 (지역별 상이) | ||
| 상하수원인자부담금 | 착공 후 1년 내(+10~11월) 100% 납부 적용(부담금 부과 및 징수 후 수도공사 시행 원칙) | ||
| 개발부담금 등 | 개발부담금(준공일로부터 5개월 이내, 부과일부터 6개월 이내 납부) | ||
| 각종수수료 | PF 수수료 | PF 기표시 지급 | |
| BL 수수료 | BL 기표시 지급 | ||
| 산탁 수수료 | 계약금 10%(PF기표시), 중도금80%(분양계약금,중도금 납입시, 잔금10% 분할지급 | ||
| 분양 보증 수수료 | 분양보증 신청시 지급 | ||
| 금융 자문 수수료 | PF 기표시 지급 | ||
| 사업성평가 수수료 | PF 기표시 지급 | ||
| 측량 지질조사 | 계약금, 용역 완료시 지급 | ||
| 견본주택관련 | 견본주택 축조비 | 계약시 30%, 모델하우스 오픈후 70% | |
| 견본주택 임차료 | 임대차 계약 체결시 년간 임차료 일시 또는 매월 지급 (통상 분양 2~3개월전부터) | ||
| 견본주택 운영비 | 매월 운영비 지급 | ||
| 광고홍보비 | PF 기표후 사전, 본, 사후로 안분 지급 | ||
| 분양판촉비 | 분양승인후 분양률에 따라 분할 투입 (분양성에 따라 투입률 및 투입기간 상이) | ||
| 분양대행수수료 | 아파트 | 분양률에 따라 1개월 후취 지급 (유보금 있을 경우 조건 충족시 지급) | |
| 오피스텔 | 분양률에 따라 1개월 후취 지급 (유보금 있을 경우 조건 충족시 지급) | ||
| 상가 | 분양률에 따라 1개월 후취 지급 (유보금 있을 경우 조건 충족시 지급) | ||
| 제세공과금 | 보존 등기비 |
건물취득세 | 준공 후 보존등기 신청시 전액 지급 |
| 법무수수료 | 준공 후 보존등기 신청시 전액 지급 | ||
